雪梨「類火車」制度磨合十年,我的親身觀察:沒有人的權益應該被犧牲

澳洲是十分重視勞工權利的,巴士替代停駛火車,不代表巴士駕駛和站務人員們的勞權就可以被侵犯。在必須顧及旅客權益,又不能侵犯到另外一群勞工的權益兩大框架下 ,雪梨地區這套「類火車」備援系統磨合了數十年,才有今天的完整度。
雪梨「類火車」制度磨合十年,我的親身觀察:沒有人的權益應該被犧牲

在每一個臨時巴士站點,會配有至少一位負責調度這條線路車輛的「現場調度員」。

Photo Credit:截自 喇叭 YouTube 影片

最近在台灣的新聞上,看到了一個新名詞「類火車」大量出現。上網查詢後才知道,原來它指的是火車停駛後的「替代方案」──說得更直接點,就是用遊覽車來做接駁車,取代原有鐵路覆蓋網路的應急措施。

了解之後,實在有種莫名的熟悉感。

澳洲雪梨的「類火車」行之有年

我所在的城市澳洲雪梨,目前有三個不同「年齡段」的軌道類運輸系統:

最年輕的系統,是部分還在建設中的「捷運」(Metro);再來是邁入「中壯年」、新舊線路都有的 「輕軌」(Light ail);最後還有百年歷史,如今仍在持續擴張的「火車」(Trains)。

而上述三種軌道運輸,都有完善的「類火車」備援系統。

當中發展最久、最完善的,當然是百年歷史火車線的備援計畫。這個在澳洲當地稱為"rail replacement bus service"的系統發展至今,更幾乎已到了「隨時可以上線應急救援」的地步。

顧名思義,Rail replacement bus service 指的就是「用巴士代替火車的服務」。它或許聽起來簡單,但其實是個複雜度很高的規劃──到底這完整的「類火車」方案,要包含多少條件和配套規劃才能運作順暢?

本人剛好也是這個計劃的備援司機之一,因此接下來可以分別從「乘客」和「工作人員」的角度,和大家分享一下我的觀察與心得。

2017 年,澳洲墨爾本的類火車。圖/Shutterstock

乘客視角:習以為常的罷工、維修下,「類火車」已臻成熟

大雪梨地區的鐵路系統,是覆蓋整個城市最全面的系統──共有 12 條火車線,網絡總長超過 2000 公里,車站有 300 多個。至今仍是多數通勤者使用的主流大眾交通運輸方式。

然而,雪梨的火車網路,也因下述各種因素很不穩定,經常讓通勤者咬牙切齒:

首先,它是擁有百年歷史,又還在不斷改建、擴增的網絡,因此在這裡你會看到全新完工的車站、也有百年歷史的老車站。隨著城市人口不斷增長,原有規劃下的舊車站也需要不斷改建或擴建,甚至還要連接新的捷運系統──隨之而來的,就是各種大規模的停運、各種照表操課的保養維修,以及各種不按牌理出牌的故障⋯⋯。

大白話就是:這個老系統,經常要面臨「穿著衣服改衣服」的窘境。

還有時不時上演的勞資衝突、勞方罷工:幾個月前,暴雨加上罷工,真的就是通勤者最害怕的地獄──周一早上下著大雨,5 點到火車站撲個空,打開網約車 app 價格馬上暴漲 6 倍⋯⋯。

澳洲是個相對重視勞權的國家,工會體制更是成熟,換句話說搞罷工時,可不是開玩笑的:例如澳洲時有組織精密的「突襲式串連大罷工」,凌晨 2 點半決定、4 點鐘就開始罷工,殺得資方(和通勤者)措手不及。

但實在必須說,雪梨「類火車」備援方案的成熟度,也不遑多讓:即使遇到前述突襲式罷工,鐵道救援方案大概只需 4 個小時就能上線救援。

澳洲是個相對重視勞權的國家,圖為 2019 年 12 月 19 日運輸工人工會在雪梨機場發動的抗議行動。圖/Shutterstock

這還是周一早高峰時,大部分巴士公司都已正常派車完成後,措手不及時的救援,整體看來,這整套方案算是非常優秀的。

從乘客的角度觀察,雪梨的「類火車」制度有以下特點:

首先火車軌道系統除了運量大外,另一個特點就是運行按照「時間表」循環,因此雪梨的「類火車」制度重點,就是盡可能讓巴士在載運量有限的前提下,模仿火車的兩個特殊性。

那該怎麼做呢?就是擅用巴士無需鐵軌的「高靈活度」:例如可以「截彎取直」、走高速公路,規劃快速到達大站的直達車,並在線路中熱門站點設立區間車,再搭配站站都停的全線覆蓋車,各種班車並以經過精算的發車輛、補足火車運量的需求。

這裡面最難的一點,是直達車、區間車、站站停三種巴士的交疊運行,這對巴士排班的規劃是非常大的考驗。

更別忘了,澳洲是十分重視勞工權利的,巴士替代停駛火車,不代表巴士駕駛和站務人員們的勞權就可以被侵犯。

在必須顧及旅客權益,又不能侵犯到另外一群勞工的權益兩大框架下 ,雪梨地區這套「類火車」備援系統磨合了數十年,才有今天的完整度。

工作人員視角:三大類備援人員,執掌分工清楚明確

雪梨的整個「類火車」計畫,包含了三大類工作人員:火車站的工作人員、巴士司機 ,以及現場調度員(Marshall)。

臨時站務人員與後勤規劃

火車站的工作人員,負責規劃出一條明確的路線,引導通勤者們從火車站到巴士站,不至迷路。這其實是頗考驗人的工作──因為當遇到突發狀況時,乘客們難免「兵荒馬亂」,尤其在多個路線交會的繁忙大站,更容易出現萬頭鑽動的景象。

換言之,除了站務人員本身的專業度外,如何用「清楚」、「一致性高」的標示讓乘客可以快速辨識,順利找到自己所要搭的「類火車」,也需要後勤單位(站方)事前就有的完整規劃與應變能力。

車站內部設有明確標示。圖/截自 喇叭 YouTube 影片

例如:火車站外的臨時巴士站牌(很多外站還規劃了臨時的遮陽 / 雨帳)、巴士臨時停靠區的路牌設置,專門工作組沿路設置和(之後)收回種種臨時設施的動線規劃;更包括(臨時)巴士路線的命名、路線的規劃、路權的申請、交通號誌的更改⋯⋯等等。這些事項都不可能在「意外發生時」才開始進行,因此事先的通盤規劃非常重要、也需要按照現場情況預留臨時應變的空間。

如何讓 11 米長的巴士,安全穿梭在雪梨百年前規劃的老城區、又要盡可能貼近火車原本的路線與運量,真的不是一件簡單的工作。

現場調度員(Marshall)

在前述的每一個臨時巴士站點,還會配有至少一位負責調度這條線路車輛的「現場調度員」。

這應該是三大類工作人員中裡最特別的工作:「類火車」司機一到現場,巴士的運行就完全歸現場調度員的指揮。

如今已經 2022 年了,為什麼不用「中央指揮中心」的方法,直接利用通訊科技遙控各班巴士司機呢?(澳洲的公車, 幾十年前就是全面覆蓋無線電了)

這是因為面對意外,往往只有現場專業人員,能夠扛起責任、並做出輕重緩急合宜的決定:好比臨時有車拋錨了,誤點導致脫班怎麼辦?交通意外導致路線壅塞,乘客開始在月台堆積時,要不要調整班次間距?要不要加開直達車?如何機動調整巴士時間表,讓班距能和人流一致⋯⋯?

就算事先規劃得再縝密,計畫畢竟是死的,難以顧及種種大小突發事件,加上隨時風吹草動就變化的路況,再強大的演算法都難以預知。因此我覺得「現場調度員」這個職務(通常由資深運輸業工作者擔任),是非常聰明也值得學習的設計。

順道一提,若「類火車」司機因為塞車等原因晚站,從來不會被指責,而是調度員的責任──因為調度員是「現場指揮官」,他必須隨時了解路上發生了什麼事、並即時做出應對處理。

巴士司機的勞權保障

最後,是人數最多、也擔負一線運輸重任的巴士司機:除了駕駛資格等基本條件外,擔任「類火車」備援司機,最重要的是完整的訓練。

雪梨 12 條火車線,各線替代區間車、直達車等等加總起來共有至少 30 條路線,沒有任何一個巴士司機可以把所有的路線都背下來。因此每條線路都會有「一整本」教育資料:從出發點開始每一個左轉、右轉都寫得清清楚楚,尤其在一些複雜轉運樞紐站、例如雪梨的中央火車站,說明更是詳細。

網路上(見下圖),也有每條線路專用的代號,有完整的線路圖讓司機在訓練過程中可以做參考,也可以讓乘客規劃行程,精確到雪梨每一個公車站都有自己的六位數代碼,最後也要提供資料給各類的交通 app 做更新。

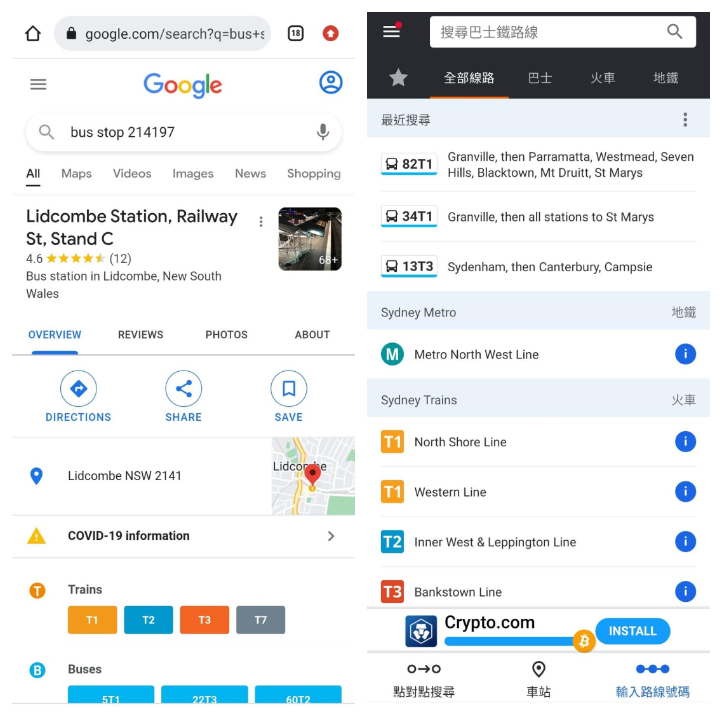

清楚的備援路線資訊,上網即可查到。圖/截自 喇叭本人使用 moovit app 及 google 畫面

簡單來說,替代方案的資訊越方便、透明,就越能夠縮小原本線路更動產生的不便。

另外,一但備援巴士到現場提供服務,通常連續 12 小時都不會回到公司的廠站,必須隨時在現場待命。那麼從短時間的停車、中間要去哪裡上廁所;到長時間的用餐、休息時段,也都必須事先規劃好。一台巴士 11 米長,一條線上幾十輛巴士,幾條線加起來上百輛巴士出動時,不是隨便路邊一靠,打個雙黃燈就能解決的。

意思是,後勤方也必須事先規劃出大量的臨時巴士停靠站,讓巴士有合法的權利停車。同時還要顧及本來當地居民的權利──種種權衡之下找出最佳方案,是規劃裡面很重要的考量。

更重要的是權利保障:既然「類火車」是模仿火車的營運時間,代表備援巴士系統會從凌晨 4 點半就開始、直到隔日凌晨 2 點鐘為止──在這長達 22 小時的營運時間下,三類工作人員的權利都是要被保障的,工作時間跟休息時間的規劃,在計畫書裡面也需巨細靡遺地寫清楚。

專案清楚、不固定發包,避免弊端產生

就我實際觀察,每一次雪梨「類火車」的疏運專案,通常不會有任何一家巴士公司,大到可以把整個專案完整承包下來。就算是一家公司統包負責,該公司也會對全雪梨符合資格的巴士公司來徵調巴士。

經常遇到一個專案由十幾家公司一起完成,專案也會輪流由不同公司來負責──換言之只要是符合政府標準的巴士,有合格受過訓練的司機,都可以參加專案。當大家都有公平的機會 、巴士公司彼此競爭又合作時,就能降低種種弊端產生的機會。

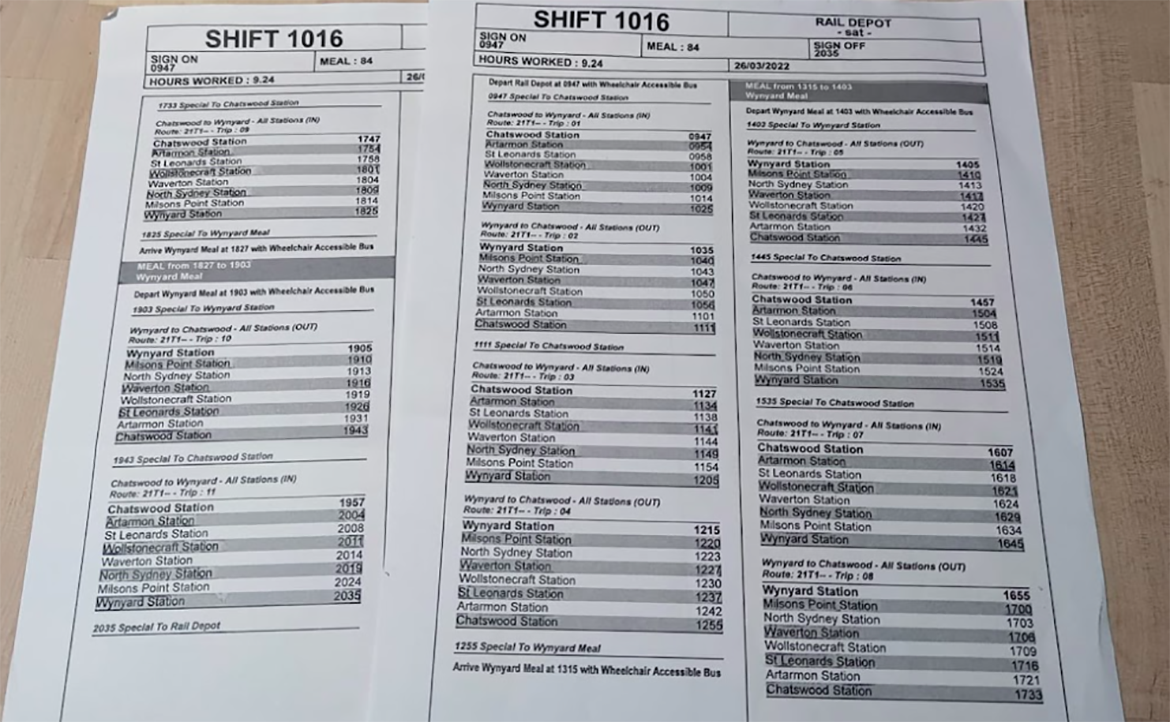

最後附上一張我上個月參與計畫的工作表,至於前面提到的「路線計劃書」實在太冗長,我就不附上了。我所開的是「全線覆蓋車」,可以從工作表上看到,工作、休息、吃飯時間等等,都依約寫得清清楚楚。

圖/喇叭 提供

借鏡雪梨:台灣是否有「未雨綢繆」的備援計畫?

查了一下, 台灣這一次「類火車」的規劃,個人覺得大致上的規劃方向都正確;但當然,我無從查證是否所有備援工作人員的勞動權益和工作時間是否合理,有賴大家協助補充。

至於實際執行起來的效果如何?就只能跟大家一起拭目以待了。

但當中有一點令我好奇的是:台灣的軌道大眾運輸,也有至少三大系統,包括高鐵、台鐵以及各地區的捷運──不知道我們有沒有準備好各自的備援方案,隨時可以上線?

假設電塔倒塌、高鐵班次受阻,我們可有一套完整的應變計畫?還是到時候「兵來將擋、水來土淹」,趕快臨時增派巴士過去疏運就好了?

假設未來出現反應時間不到 3 小時的「突襲式罷工」,我們是早已備好替代方案,數小時後直接上線,還是大家吵吵嚷嚷怪員工怪政府怪財團怪乘客,同時間一起陷入交通黑暗期?

最後還想溝通一個觀念:許多台灣人眼裡,經常把所有服務業視為「裡所當然」,好比三大鐵道運輸網的運行,就理應是永不下線永不間斷。但意外總是會發生──無論天災或人禍皆然。因此適度的風險意識、以及未雨綢繆的準備,我想都是非常必要的。

更不用說目前台灣交通系統的後勤維修 ,幾乎都在大家「理所當然」的觀念,只能在半夜趕工,要不就是一邊運轉、同時部分施工──這在專業水電師傅眼中,是格外危險的「活水、活電作業」,一個意外就會弄成災難片現場。反觀如果有一套完整的備援系統,在後勤維修升級時,就能有更多兼顧方便性與安全性的選項。

去年太魯閣翻車換來的教訓,是非常沉重的。還好在台灣,事情總會慢慢往好的方向發展,至少現在,我們終於有了第一代的「類火車」備援方案。

期待日後大家能夠彼此少點指責、少點口水戰,而是多借鏡國際、截長補短,發展出一套更符合台灣大眾需求,又能兼顧一線勞動者權益的備援方案。
